프로젝트 계획
1) 과정
(1) 작업을 여러 부분으로 나누고, 이를 팀원들에게 할당한다.
(2) 이를 통해 발생할 수 있는 문제를 예측하고, 이에 대한 임시 해결책을 준비한다.
2) 목적
(1) 작업 수행 방식을 팀과 고객에게 전달한다.
(2) 프로젝트 진행 상황을 평가하는데 사용된다.
계획 단계
: 계획 단계는 제안 계획, 프로젝트 시작 계획, 개발 계획 총 세 단계로 나누어진다.
1) 제안 단계
: 소프트웨어 시스템을 개발하거나 제공하기 위한 계약 입찰 과정
(1) 상황
: 소프트웨어 요구사항만 간단하게 작성된 상태
(2) 목표
: 설정한 시스템 가격을 고객에게 제시할 수 있도록 정보를 제공하는 것
(3) 가격 책정
: 개발 비용을 추정하는 과정 (인건비, 하드웨어 비용, 소프트웨어 비용 등의 요소를 고려)
2) 프로젝트 시작 단계
(1) 결정 사항
- 누가 프로젝트를 시작할지 결정
- 프로젝트를 어떻게 여러 단계로 나눌지 결정
- 자원을 어떻게 할당할지 결정
(2) 문제점
: 시스템 요구사항을 더 잘 이해할 수 있지만, 설계나 구현에 대한 정보는 부족하다.
(3) 할 일
- 프로젝트 예산과 인력 배치를 결정할 수 있도록, 충분한 세부 사항을 포함한 계획을 수립하기
- 이 계획은 프로젝트 자원분배의 기초가 된다.
- 프로젝트 모니터링 메커니즘을 정의하기
- 프로젝트 진행 상황을 추적하고 평가할 수 있는 체계를 마련하는 것
(4) 특징
: 애자일 개발 방식에서도 자원 할당을 위해 시작 단계의 계획이 필요하다.
3) 전반적인 프로젝트의 정기적 수정
: 경험과 진행 상황을 반영하여 계획을 수정하는 과정
(1) 할 일
- 프로젝트 계획을 정기적으로 수정하기
- 프로젝트 일정, 비용 추정, 위험 요소를 지속적으로 재검토하고 조정하기
소프트웨어 가격 책정
1) 의미 및 방식
- 단순하게 보면, 개발 비용과 개발자의 이익을 합친 가격이다.
- 소프트웨어 시스템을 만드는 데 드는 비용을 추정하여 가격을 산정한다.
- 개발 비용과 고객에게 청구하는 가격 사이에는 단순한 관계가 존재하지 않는다.
- 조직의 운영 방식, 경제적 요인, 정치적 요소, 비즈니스 전략이 가격 책정에 영향을 준다.
2) 고려할 점
: 하드웨어, 소프트웨어, 출장비, 교육비, 인건비 등을 고려한다.
소프트웨어 가격에 영향을 미치는 요소
1) 계약 조건
: 고객이 개발자가 소스 코드의 소유권을 보유하고, 이를 재사용하는 것을 허용할 경우, 소스 코드를 완전히 넘기는 것보다 낮은 가격이 책정될 수 있다.
2) 비용 추정의 불확실성
: 비용 추정에 대한 확신히 부족한 경우, 일반적인 이익보다 더 높은 가격을 책정할 수 있다.
3) 재정 상태
- 재정적 어려움을 겪는 경우, 계약을 따내기 위해 가격을 낮출 수 있다.
- 어려운 경제 상황에서는 폐업보다는 손익 분기점을 맞추는 것이 더 낫다.
- 이익보다 현금 흐름이 더 중요할 수 있다.
4) 시장 기회
- 새로운 시장에 진입하기 위해 낮은 가격을 제시할 수 있다.
- 단기적으로 낮은 이익을 감수해도, 향후 더 큰 이익을 얻을 기회를 마련할 수 있다.
- 해당 프로젝트에서 얻은 경험이 새로운 제품 개발에도 도움을 줄 수 있다.
5) 요구사항 변동성
요구사항이 변경될 가능성이 높은 경우, 계약을 따내기 위해 가격을 낮출 수 있다.
- 계약 체결 후에는 변경된 요구사항에 대해 추가 비용을 청구할 수 있다.
가격 책정 전략
1) 저가 책정
(1) 예시1 : 기회를 위해 직원을 유지해야 하는 경우, 계약을 따내기 위해
(2) 예시2 : 새로운 시장에 진입하기 위해
2) 가격 인상
(1) 고객이 고정 가격 계약을 원할 경우, 프로젝트 예상치 못한 리스크를 대비하기 위해
계획 주도(기반) 개발
1) 의미
: 소프트웨어 개발 프로세스를 세부적으로 계획하는 접근 방식
2) 특징
(1) 엔지니어링 프로젝트 관리 기법을 기반으로 한다.
(2) 대규모 소프트웨어 프로젝트를 관리하는 전통적인 방식이다.
(3) 관리자는 이 계획을 활용하여 프로젝트 의사 결정을 지원하고, 진행 상황을 측정하는 기준으로 삼는다.
3) 포함될 내용
(1) 수행할 작업 / 담당자 / 개발 일정 / 산출물
4) 장점
(1) 초기에 세부적인 계획을 세우면, 인력 가용성과 다른 프로젝트와의 충돌 등을 고려할 수 있다.
(2) 프로젝트 시작 전에, 잠재적인 문제와 종속성을 발견할 수 있다.
5) 단점
(1) 개발 및 운영 변화로 인해, 초기 결정 사항을 수정해야 하는 경우가 많다.
프로젝트 계획 구성 요소
- 개요 : 프로젝트의 목표와 범위를 간략히 설명한다.
- 프로젝트 조직 : 역할과 책임을 정의하고 팀 구성을 설명한다.
- 위험 분석 : 프로젝트 진행 중 발생할 수 있는 위험 요소를 식별하고 대응 방안을 마련한다.
- 하드웨어 및 소프트웨어 자원 요구사항 : 개발 및 운영에 필요한 장비와 소프트웨어를 정리한다.
- 작업 분할 : 프로젝트를 작은 단위의 작업으로 나누고 각 작업의 책임을 지정한다.
- 프로젝트 일정 : 주요 마일스톤과 작업 일정, 마감 기한을 계획한다.
- 모니터링 및 보고 메커니즘 : 프로젝트 진행 상황을 추적하고 보고하는 방법을 정한다.
보충 프로젝트
1) 의미
: 프로젝트를 원활하게 진행하기 위해 필요한 추가적인 계획
2) 단계
(1) 구성 관리 계획 : 프로젝트에서 사용될 소스 코드, 문서, 데이터 등을 어떻게 관리할지 정하는 계획
(2) 배포 계획 : 개발이 완료된 소프트웨어를 고객 환경에 어떻게 배포할지에 대한 계획 (데이터의 마이그레이션 계획도 포함)
(3) 유지보수 계획 : 소프트웨어가 운영된 후 발생할 요구사항, 비용 및 노력을 예측하는 계획
(4) 품질 계획 : 프로젝트에서 적용할 품질 관리 절차와 표준을 정하는 계획
(5) 검증 계획 : 소프트웨어가 요구사항을 만족하는지 확인하기 위한 검증 절차를 정의
계획 수립 시 가정 사항
- 낙관적인 가정 보다는 현실적인 가정을 해야 한다.
- 프로젝트 진행 중, 예상치 못한 문제가 발생하고, 프로젝트 지연으로 이어질 수 있음을 고려해야 한다.
- 프로젝트 초기에 설정한 일정과 목표는 변동 가능성이 크므로, 어느 정도의 유연성을 갖도록 해야 한다.
- 계획에 여유기간을 포함하여, 문제가 발생해도 일정이 심각하게 지연되지 않도록 해야 한다.
위험 완화
1) 상황
: 개발 작업 중 심각한 문제가 발생해 일정 지연이 예상될 경우
2) 할 일
- 프로젝트 실패 위험을 완화하기 위해 위험 완화 조치를 수행해야 한다.
- 아래의 조치를 고객과 함께 프로젝트를 다시 계획해야 한다.
- 프로젝트 제약 사항 및 산출물을 재협상
- 작업 완료 일정을 새로 수립하고 합의
프로젝트 일정 관리
1) 의미
: 프로젝트 작업을 개별 작업으로 분할하고, 이 작업들이 언제 어떻게 실행될지를 결정하는 과정
2) 추정해야 할 일
- 각 작업을 완료하는 데 필요한 기간
- 각 작업에 투입되는 인력 및 담당자
- 각 작업 별로 필요한 자원
3) 고려할 점
프로젝트를 개별 작업으로 분할하여, 각 작업을 완료하는 데 필요한 시간과 자원을 추정한다.
- 인력을 최적화하기 위해 작업을 병렬적으로 조직한다.
- 작업 간의 의존성을 최소화하여, 하나의 작업이 완료될 때까지 다른 작업이 대기하는 상황을 방지한다.
- 프로젝트 관리자의 직관과 경험에 따라 일정 계획이 달라질 수 있다.
4) 문제점
- 문제의 난이도를 추정하고, 해결 비용을 계산하는 것은 어렵디.
- 생산성은 작업에 참여하는 인원의 수에 비례하지 않는다.
- 프로젝트 딜레이 발생할 때, 인원을 추가하면, 소통의 오버헤드로 더 딜레이된다.
- 항상 예상치 못한 일이 발생한다.
5) 표현법
: 일반적으로 그래픽 표기법을 사용한다.
(1) 작업 단위
- 프로젝트를 작업 단위로 나누어 표현한다.
- 개별 작업이 너무 작어서는 안 되며, 1~2주 정도의 기간이 적당하다.
(2) 종류
- 캘린더 기반 : 가장 일반적인 바 차트를 활용하여 프로젝트의 일정과 진행 상태를 표현하고, 시간에 따른 활동 또는 자원을 나타낸다.
- 활동 네트워크 : 작업 간의 의존성을 보여준다.
(3) 작업(활동)의 포함 내용
- 일정 기간 (일 또는 개월 단위)
- 인력 투입 예상치 (인-일 또는 인-월 단위)
- 완료 기한
- 명확한 종료 기준
마일 스톤과 산출물
1) 마일스톤
: 프로젝트 일저에서 진행 상황을 평가할 수 있는 지점 (ex. 시스템을 테스트 팀에 인도하는 시점, 주요 기능 개발 완료, 첫 번째 프로토타입 배포)
2) 산출물
: 고객에게 전달되는 작업 결과물 (ex. 시스템 요구사항 문서, 설계 문서, 코드베이스, 테스트 보고서, 사용자 매뉴얼)
애자일 계획
1) 애자일 소프트웨어 개발 방법
- 반복적 접근 방식
- 소프트웨어를 점진적으로 개발하여 고객에게 제공
2) 특징
- 각 증분의 기능은 사전에 계획되지 않고, 개발 과정에서 결정된다.
- 증분에 포함할 기능은 진행 상황과 고객의 우선순위에 따라 결정된다.
- 고객의 요구사항과 우선순위는 변경될 수 있으므로, 이러하 변경을 수용할 수 있는 유연한 계획이 필요하다.
견적 기법
1) 의미
: 소프트웨어 개발에 필요한 노력과 비용을 추정하는 방식
2) 종류
(1) 경험 기반 기법
: 관리자가 과거 프로젝트와 해당 도메인의 경험을 바탕으로, 미래의 노력 요구 사항을 추정한다.
- 본질적으로 관리자는 과거 경험을 바탕으로 판단하여, 노력 요구 사항을 예측한다.
- 프로젝트에서 생산해야 할 산출물과 개발할 소프트웨어 구성 요소 또는 시스템을 식별한다.
- 이를 스프레드시트 등에 문서화하고, 개별적으로 추정한 후 총 소요 노력을 계산한다.
- 문제점
- 새로운 소프트웨어 프로젝트가 이전 프로젝트와 유사하지 않을 수 있다.
- 소프트웨어 개발 환경은 빠르게 변화한다.
- 이러한 기술을 다뤄본 경험이 없다면, 기존 경험이 노력 추정에 도움이 되지 않을 수 있어, 정확한 비용과 일정 추정이 어려워진다.
(2) 알고리즘 기반 비용 모델링
: 제품의 속성과 프로세스 특성 등의 요소를 사용하여, 수학적 공식을 통해 프로젝트 노력을 계산한다.
- 비용은 다음과 같은 요소를 기반으로 수학적 함수로 추정된다.
A: 조직별 상수 (예: 소프트웨어 유형)
- 효과성
- 시스템 개발에 필요한 노력을 체계적으로 추정할 수 있지만, 이 모델들은 복잡하고 사용하기 어렵다.
- 속성이 많고, 각 속성의 값을 추정하는 데 불확실성이 크다.
- 따라서 이러한 복잡성 때문에, 알고리즘 기반 비용 모델링은 주로 대형 기업, 그 중에서도 국방 및 항공우주 시스템 엔지니어링 분야에서 많이 활용된다.

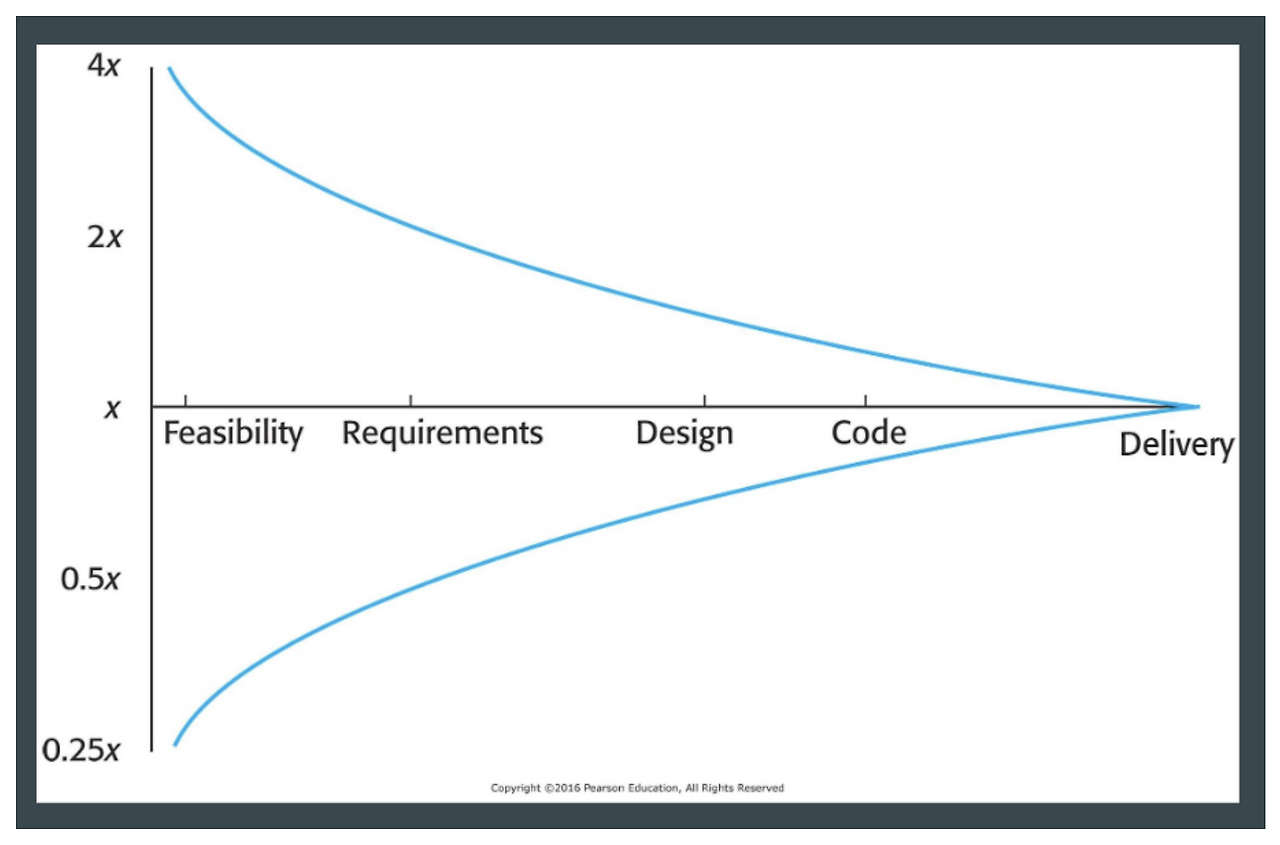

추적의 불확실성

1) 주요 특징
- 수직축은 불확실성 수준을 나타내며, 0.25x에서 4x까지 범위를 보인다.
- 프로젝트의 타당성 조사(Feasibility) 단계에서 불확실성이 가장 높다(약 4x).
- 프로젝트가 진행됨에 따라 불확실성은 점진적으로 감소한다.
- 코딩 및 최종 배포(Delivery) 단계에 이르면 불확실성이 매우 낮아진다(1x에 가깝다).
2) 의미
- 이 그래프는 프로젝트 관리의 중요한 원칙을 보여준다. 프로젝트 초기에는 알려지지 않은 요소가 많아 불확실성이 높고, 프로젝트가 진행될수록 더 많은 정보를 수집하고 결정을 내리면서 불확실성이 줄어든다.
- 초기 단계(타당성 조사와 요구사항)에서는 변동성이 가장 크고, 후반부 단계(코딩과 배포)에서는 훨씬 더 예측 가능해진다. 이는 구현 단계로 나아가기 전에 철저한 계획, 요구사항 수집, 설계에 시간과 노력을 투자하는 것이 중요함을 상기시킨다.
추정의 정확도
: 소프트웨어 시스템의 크기는, 개발이 완료된 후에야 정확히 알 수 있다.
1) 최종 크기에 영향을 미치는 요인
- 재사용된 시스템 및 구성 요소 사용 여부
- 프로그래밍 언어
- 시스템 배포 방식
2) 특징
- 개발이 진행될수록, 크기 추정의 정확도가 높아진다.
- B(소프트웨어 복잡도 또는 기능성 평가) 와 M(프로세스, 제품, 개발 속성을 고려한 조정 계수) 요소는 추정자의 주관적인 판단에 따라 다를 수 있다.
COCOMO 비용 모델링
1) 의미
- 과거의 프로젝트 데이터를 바탕으로 개발 비용을 예측하는 모델이다.
- 특정 회사나 소프트웨어에 의존하지 않고, 누구나 참고할 수 있도록 정리된 모델이다.
- COCOMO 2는 현대적인 개발 방식과 코드 재사용 등의 요소를 반영하여 개선된 모델이다
2) COCOMO 2 모델
: 점점 더 상세한 소프트웨어 비용 추정치를 제공하는 여러 하위 모델을 포함한다.
(1) 하위 모델
- 애플리케이션 구성 모델: 기존 구성 요소를 조합하여 개발할 때 사용
- 초기 설계 모델: 요구사항이 정해졌지만 설계가 시작되지 않은 경우 사용
- 재사용 모델: 재사용 가능한 구성 요소를 통합하는 데 필요한 노력 계산
- 아키텍처 이후 모델: 시스템 아키텍처가 결정되고 추가 정보가 제공된 후 사용
애플리케이션 포인트 생산성
: 애플리케이션 포인트 생산성(AP Productivity)은 개발자의 경험과 도구의 성숙도에 따라 소프트웨어 개발 속도를 측정하는 개념이다.
개발자의 경험과 역량매우 낮음낮음보통높음매우 높음
| ICASE 성숙도와 역량 | 매우 낮음 | 낮음 | 보통 | 높음 | 매우 높음 |
| PROD (NAP/월) | 4 | 7 | 13 | 25 | 50 |
1) 주요 요소
(1) 개발자의 경험과 역량
: 개발자의 실력과 경험이 높을수록 생산성이 증가한다
(2) ICASE 성숙도와 역량
: ICASE(통합 컴퓨터 지원 소프트웨어 엔지니어링) 도구가 얼마나 발전했는지에 따라 생산성이 달라진다.
(3) PROD (NAP/월)
: NAP(정규화된 애플리케이션 포인트) 기준으로 한 달에 처리할 수 있는 작업량을 나타낸다.
애플레케이션 구성 모델
: 애플리케이션 구성 모델은 프로토타입 프로젝트나 재사용이 많은 프로젝트에서 개발 노력을 예측하는 데 사용된다
1) 공식

- PM (Person-Month, 인월): 프로젝트를 완료하는 데 필요한 개발 노력(사람-개월 단위).
- NAP (Normalized Application Points, 애플리케이션 포인트 개수): 소프트웨어의 복잡도를 반영한 크기 단위.
- PROD (Productivity, 생산성): 개발자가 한 달 동안 처리할 수 있는 애플리케이션 포인트.
- %reuse (재사용 비율): 기존 코드를 재사용하는 비율(%)로, 높을수록 개발 노력이 줄어든다.
2) 쉽게 설명하면
- 만약 새로운 기능을 100% 새로 개발해야 한다면, 개발자들은 모든 코드를 처음부터 작성해야 하므로 더 많은 시간이 필요하다.
- 반면, 기존 코드를 50% 재사용할 수 있다면, 절반의 코드만 새로 작성하면 되므로 개발 시간이 줄어든다.
초기 설계 모델
: 초기 설계 모델은 소프트웨어 요구사항이 확정된 이후, 개발에 필요한 노력을 추정하는 방법이다.
1) 공식

- PM (Person-Month, 인월): 프로젝트를 완료하는 데 필요한 노력(사람-개월 단위).
- A (초기 보정값): 일반적으로 2.94로 설정됨.
- Size: 프로젝트 크기를 나타내는 KLOC(천 단위 코드 라인).
- B (규모 지수, 1.1~1.24 범위):
- 프로젝트의 혁신성, 개발 유연성, 위험 관리, 프로세스 성숙도 등에 따라 결정됨.
- M (조정 인자): 프로젝트 환경과 관련된 다양한 요소를 곱한 값.
2) M 값 계산 방법 (with 곱셈 계수 (Multipliers))
(1) 공식
M=PERS×RCPX×RUSE×PDIF×PREX×FCIL×SCED
(2) 곱셈 계수
: 개발자 역량, 비기능 요구사항, 개발 플랫폼에 대한 친숙도 등을 반영
요소설명
| PERS (Personnel Capability) | 개발자의 능력 수준, 개발자의 역량 |
| RCPX (Product Complexity) | 소프트웨어의 복잡도, 제품 신뢰성 |
| RUSE (Required Reusability) | 코드 재사용 요구 수준, 필요한 재사용 정도 |
| PDIF (Platform Difficulty) | 개발 플랫폼의 난이도, 플랫폼 난이도 |
| PREX (Process Maturity & Experience) | 개발 프로세스의 성숙도와 경험, 개발자의 경험 |
| FCIL (Facilities) | 개발 환경(도구, 하드웨어 등), 팀 지원 시설 |
| SCED (Required Development Schedule) | 일정상의 제약, 요구되는 일정 |
3) 쉽게 설명하면
- 프로젝트 크기(코드 라인 수, Size)가 클수록 개발 시간이 늘어난다.
- B 값이 클수록(즉, 혁신적인 프로젝트일수록) 개발 난이도가 올라가면서 시간이 더 걸린다.
- M 값은 개발자의 능력, 코드 복잡도, 재사용 가능성, 플랫폼 난이도 등 다양한 요소를 고려하여 조정된다.
4) 예시
Size = 50 KLOC, B = 1.15, M = 1.2
→ 계산 결과, 약 170 인월(person-month) 필요
재사용 모델
1) 의미
: 소프트웨어 개발에서 기존 코드를 재사용하면 개발 시간을 줄이고 비용을 절감할 수 있다. 하지만, 모든 코드가 바로 사용 가능한 것은 아니므로, 재사용 유형에 따라 필요한 개발 노력을 다르게 계산해야 한다.
2) 재사용 유형
(1) 블랙박스 재사용 (Black-box reuse)
- 기존 코드를 변경 없이 그대로 사용하는 경우.
- 개발자는 코드 작성이 아니라 통합하는 작업만 필요함.
- 예) 오픈소스 라이브러리를 가져와서 사용하는 경우.
(2) 화이트박스 재사용 (White-box reuse)
- 기존 코드를 수정하여 사용하는 경우.
- 코드 이해, 수정, 통합 등의 추가 작업이 필요함.
- 예) 기존 모듈을 일부 변경하여 새로운 기능을 추가하는 경우.
3) 계산 방법
(1) 생성된 코드의 경우:
PM = (ASLOC × AT/100) / ATPROD
- ASLOC: 생성된 코드 라인 수
- AT: 자동 생성 코드의 비율(%)
- ATPROD: 엔지니어의 코드 통합 생산성
(2) 코드를 이해하고 통합해야 하는 경우:
ESLOC = ASLOC × (1 - AT/100) × AAM
- ESLOC: 새 코드에 해당하는 소스 코드 라인 수
- AAM: 코드 변경, 코드 통합 이해, 재사용 결정 비용을 반영한 조정 계수
4) 예시
(1) 블랙박스 재사용 예제
- 재사용 코드 10,000줄 (ASLOC = 10,000)
- 자동 변환 80% (AT = 80%)
- 엔지니어 생산성 = 500줄/인월 (ATPROD = 500)
- PM 계산PM=10,000×80100×500=8,000500=16 인월PM=100×50010,000×80=5008,000=16 인월
- 즉, 16개월의 개발 노력이 필요함.
(2) 화이트박스 재사용 예제
- 재사용 코드 10,000줄 (ASLOC = 10,000)
- 자동 변환 50% (AT = 50%)
- AAM = 1.2 (코드 수정, 통합 난이도 반영)
- ESLOC 계산ESLOC=10,000×(1−50100)×1.2=10,000×0.5×1.2=6,000 줄ESLOC=10,000×(1−10050)×1.2=10,000×0.5×1.2=6,000 줄
- 즉, 6,000줄을 새로 개발하는 것과 비슷한 노력이 필요함.
아키텍처 이후 모델
- 의미
소프트웨어 개발이 진행됨에 따라 보다 정확한 비용과 일정 예측이 필요하다.
아키텍처 이후 모델은 초기 설계 모델과 유사하지만, 더 많은 요인을 반영하여 비용을 추정한다.
- 초기 설계 모델과 비교
구분초기 설계 모덻아키텍처 이후 모델
| 공식 | PM = A × Size^B × M | PM = A × Size^B × M |
| 곱셈 계수 | 7개 사용 | 17개 사용 (더 정교한 추정) |
| 코드 크기 | KLOC (천 단위 코드 라인) | 새로운 코드, 재사용 코드, 수정 코드 반영 |
| 적용 시점 | 요구사항 확정 후 | 아키텍처 설계 완료 후 |
| 예측 정확도 | 비교적 낮음 | 더 정밀한 비용 추정 가능 |
- 즉, 아키텍처 이후 모델은 더 많은 요인을 고려하여 예측 정확도를 높인다.
- 지수 계산에 영향을 주는 요인들이다.
규모 요인설명
| 아키텍처/위험 해결 | 프로젝트의 위험 분석 정도를 반영 (낮으면 분석 부족, 높으면 철저한 분석) |
| 개발 유연성 | 개발 프로세스의 유연성 (낮으면 정해진 프로세스, 높으면 클라이언트가 목표만 설정) |
| 선례성 | 조직이 유사 프로젝트를 수행한 경험 정도 (낮으면 경험 없음, 높으면 완전 숙련) |
| 프로세스 성숙도 | 조직의 개발 프로세스 성숙도 반영 (CMM 레벨 기반) |
| 팀 응집력 | 개발팀의 협업 수준 (낮으면 협업 어려움, 높으면 원활한 협업) |
✔ 이 요인들은 프로젝트의 난이도를 결정하며, 최종적인 노력(PM) 산정에 영향을 준다.
4) 곱셈 계수 (Multipliers)
: 곱셈 계수는 프로젝트의 특성을 반영하여 노력(PM)을 조정하는 요소이다.
카테고리설명
| 제품 속성 (Product attributes) | 개발 중인 소프트웨어의 필수 특성 |
| 컴퓨터 속성 (Computer attributes) | 하드웨어 플랫폼이 강제하는 제약사항 |
| 개인 속성 (Personnel attributes) | 프로젝트 인원의 경험과 역량 |
| 프로젝트 속성 (Project attributes) | 특정 프로젝트의 개발 특성 |
✔ 곱셈 계수를 고려하여 프로젝트의 실제 개발 비용과 기간을 산정한다.
비용 결정 요인이 노력 추정에 미치는 영향
: 예제 데이터를 기반으로 한 노력 추정 방식이다.
항목승수값
| 신뢰성 (Reliability) | 매우 높음 → 1.39 / 매우 낮음 → 0.75 |
| 복잡성 (Complexity) | 매우 높음 → 1.3 / 매우 낮음 → 0.75 |
| 메모리 제약 (Memory Constraints) | 높음 → 1.21 / 없음 → 1 |
| 도구 사용 (Tool Usage) | 낮음 → 1.12 / 매우 높음 → 0.72 |
| 일정 (Schedule) | 가속됨 → 1.29 / 일반적 → 1 |
✔ COCOMO 모델에서는 이러한 요소를 조정하여 최종적인 개발 인월(person-month)을 계산한다.
예제 비교
- 고난이도 프로젝트 (복잡성이 높고, 신뢰성이 중요)
- COCOMO 초기 추정치: 730 인-월
- 조정된 최종 노력(PM): 2,306 인-월
- 낮은 난이도 프로젝트 (신뢰성이 낮고, 복잡성이 적음)
- COCOMO 초기 추정치: 295 인-월
- 조정된 최종 노력(PM): 295 인-월

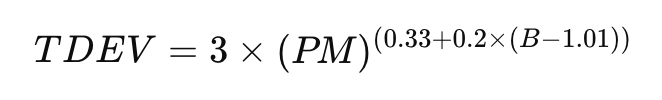

프로젝트 일정(TDEV) 및 인력 배치
- 프로젝트 일정과 인력 배치를 추정하는 공식

- TDEV : 프로젝트 표준 일정 (단위 : 개월)
- PM : 노력(person-month) 계산값
- B : 규모 요인에 따른 지수 (1.01 이상)
✔ 이 공식은 프로젝트에 필요한 총 개발 시간을 예측하는 데 사용된다.
2) 인력 배치 고려 사항
- 개발 기간을 인력 수로 단순히 나눌 수 없다.
- 프로젝트 단계별로 필요한 인력 수가 다르다.
- 너무 많은 인력을 빠르게 투입하면 오히려 일정이 지연될 수 있다.
'🏫 한동대학교 > 25-1 수업 정리' 카테고리의 다른 글
| [DB] DB01 - 요약 (미완료) (0) | 2025.03.21 |
|---|---|
| [SE] L07/L08 - 요약 (0) | 2025.03.17 |
| [SE] L05 - 요약 (미완료) (0) | 2025.03.17 |
| [SE] L03/L04 - 요약 (미완료) (0) | 2025.03.17 |
| [SE] L02 - 요약 (미완료) (0) | 2025.03.13 |
